前置作業階段至施工第二階段流程圖說明
一、前置作業階段要點
1.知會管線單位
2.道路平整度檢測標準(將道路平坦度檢測,納入工程契約)
3.施工前置作業(針對施作路段於鄰近商家住家發送施工通報單,並通報施作路段讓里長知悉,再於工區附近街道設置施工宣導告示牌)
二、施工第一階段(人手孔降埋工程)
為提升道路之舒適性,路面進行刨除加封前須對該路段人手孔進行降埋之動作,以利提升道路之平整度,流程如下:
1.人孔調降施工前 > 2.壁體打除 > 3.AC料回填 > 4.人孔調降完成
三、施工第二階段(路基改善工程)
市區道路於刨除加封前應先請承商調查該路段路基不良之處並提報相關路基改善數量進行改善,以增加道路使用年限,流程如下:
1.四方切割 > 2.水泥現場攪拌 > 3.壓實 > 4.路基改善完成
施工第三階段至完工流程圖說明

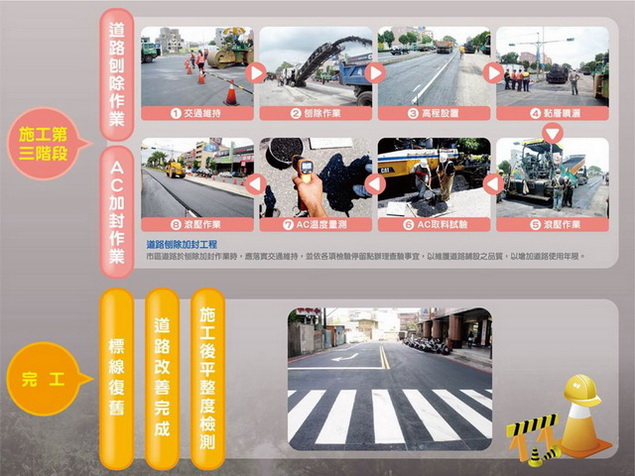

一、施工第三階段要點(道路刨除作業及AC加封作業)
1.道路刨除作業(交通維持>刨除作業>高程設置>黏層噴灑)
2.AC加封作業(滾壓作業>AC取料試驗>AC溫度量測>滾壓作業)
市區道路於刨除加封作業時,應落實交通維持,並依各項檢驗停留點辦理查驗事宜,以維護道路鋪設之品質,以增加道路使用年限。
二、完工
1.標線復舊
2.道路改善完成
3.施工後平整度檢測
施工第三階段至完工流程圖說明
一、施工第三階段要點(道路刨除作業及AC加封作業)
1.道路刨除作業(交通維持>刨除作業>高程設置>黏層噴灑)
2.AC加封作業(滾壓作業>AC取料試驗>AC溫度量測>滾壓作業)
市區道路於刨除加封作業時,應落實交通維持,並依各項檢驗停留點辦理查驗事宜,以維護道路鋪設之品質,以增加道路使用年限。
二、完工
1.標線復舊
2.道路改善完成
3.施工後平整度檢測
人手孔調降改善過程圖說
1.人孔調降施工前 > 2.四方切割 > 3.機械打除人孔週邊 > 4.壁體打除 >
5.人工餘土清除 > 6.水泥砂漿抹平 > 7.放回原孔蓋 > 8.挖除深度量測>
9.蓋頂深度量測 > 10.AC料回填 > 11.機械壓實 > 12.人孔調降完成
1.人孔調降施工前 > 2.四方切割 > 3.機械打除人孔週邊 > 4.壁體打除 >
5.人工餘土清除 > 6.水泥砂漿抹平 > 7.放回原孔蓋 > 8.挖除深度量測>
9.蓋頂深度量測 > 10.AC料回填 > 11.機械壓實 > 12.人孔調降完成
路基改善過程圖說
1.方正修補現場觀摩 > 2.四方切割 > 3.面層刨除 >4.刨除深度量測 >
5.路基挖除 > 6.路基挖除深度量測 > 7.水泥包放置 > 8.水泥現場攪拌 >
9.壓實 > 10.壓實厚度量測 > 11.面層鋪設 > 12.路基改善完成
1.方正修補現場觀摩 > 2.四方切割 > 3.面層刨除 >4.刨除深度量測 >
5.路基挖除 > 6.路基挖除深度量測 > 7.水泥包放置 > 8.水泥現場攪拌 >
9.壓實 > 10.壓實厚度量測 > 11.面層鋪設 > 12.路基改善完成
全面刨鋪過程圖說
1.道路銑刨施工前 > 2.刨除作業 > 3.鋁架放置 > 4.鋁軌線型調整 >
5.鋁軌高度調整 > 6.鋁軌高度調整完成 > 7.開始進行鋪築 > 8.滾壓作業 >
9.道路銑刨施工完成
相關附件:
新北市政府工務局道路養護標準作業程序(道路巡查及養護作業)
1.道路銑刨施工前 > 2.刨除作業 > 3.鋁架放置 > 4.鋁軌線型調整 >
5.鋁軌高度調整 > 6.鋁軌高度調整完成 > 7.開始進行鋪築 > 8.滾壓作業 >
9.道路銑刨施工完成
